铝模安装指南丨铝模板现场安装的九大注意事项!

2023-02-21 14:34


铝模板体系相比传统模板工艺,具有施工周期、重复使用次数多、平均使用成本低、施工方便效率高、稳定性好、承载力高、应用范围广等优点,但部分项目在实际应用中,会出现相关的突发情况,以下为铝模板现场安装的9点注意事项,让安装和质量少走弯路。



1    放线、定位


测量员根据轴线引测出墙柱所有边线(误差2mm内)及控制线(200/300mm),所有门洞应该放通线,所有墙柱端头墨线(纵横十字交叉点)必须延长100mm以上;


定位钢筋焊接前,检查所有钢筋严禁出线,应留有相应的保护层,发现问题及时处理;


定位钢筋直径不小于12mm,钢筋长度控制在少于墙体2mm,严禁出线;在墙柱根部离地约50mm以上,间距不大于800mm焊接。阴角部位必须焊;墙柱端头部位需考虑压槽(离端头150mm起焊定位筋)。







2    地面找平、标记剔凿


地面找平:利用激光水平仪引用结构标高1米线,进行地面找平。


标记剔凿;墙柱根部的标高超出5mm部分需要做相应的找平处理,用油漆标记范围和数据,用电镐进行剔凿,宜低不宜高,否则会导致整个楼层标高抬升。


卫生间、厨房、阳台等沉降部位,只有一边放有墨线,根据墙体厚度测量剔凿,宜窄不宜宽。







3    安装前的准备工作

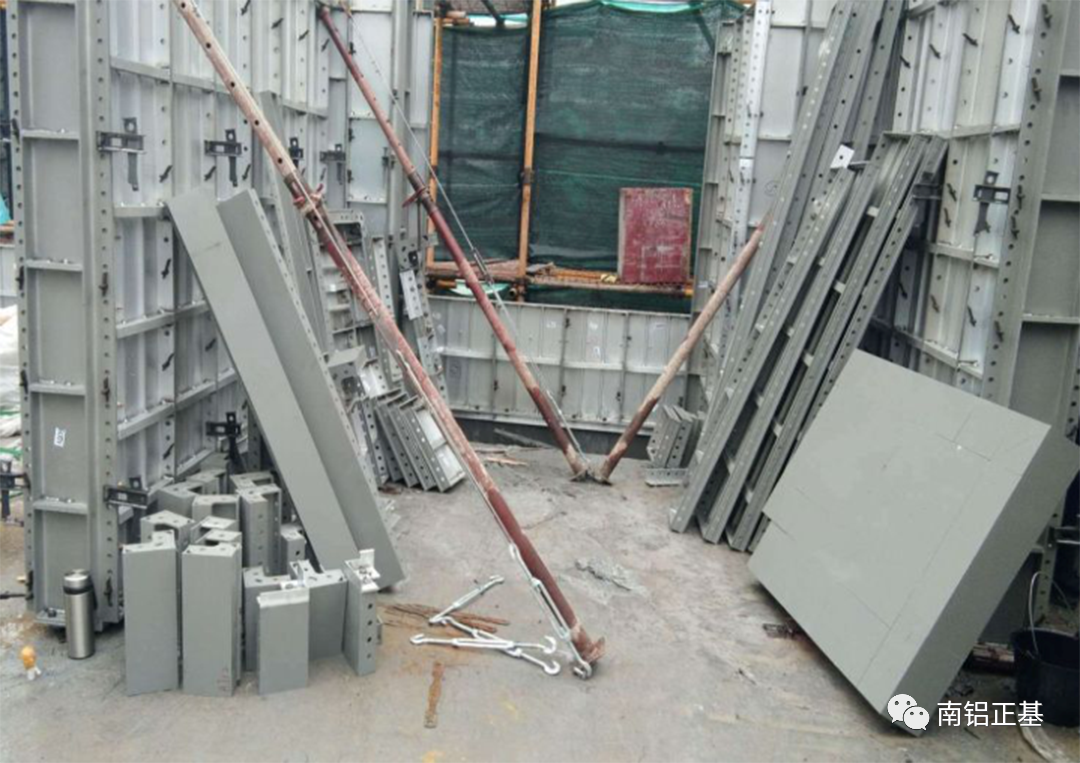

(1)模板每层拆除后,表面、框边必须铲刀清理;均匀涂刷脱模剂;


(2)楼面整洁干净无其他杂物;


(3)模板有序码放(离墙柱钢筋800mm以上),便于现场施工操作。







4    墙柱模板的安装与质量初调


(1)墙柱安装:从阴角部开始逐块安装,注意拉丝杆、套管使用长度正确,锥形套管大头端口置于外墙,拉杆孔周围的钢筋调开30mm以上(避免影响后续调校);销钉间距必须满足不少于300mm一个;

(2)墙柱安装完成后必须将墙柱标高、垂直度质量初调到位;然后再进行梁底模和楼面板安装;严禁楼面模板全部拼装完后再质量调校。

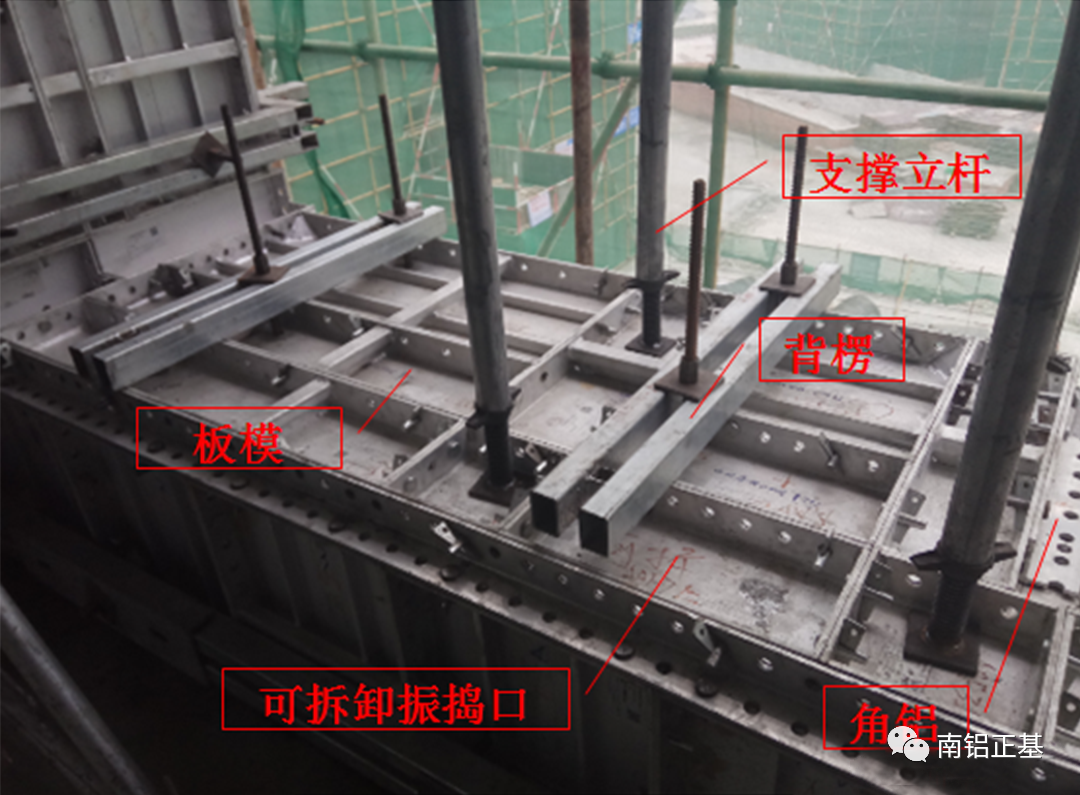

5    梁模、楼面模板的安装和质量精调


(1)梁模板安装:先主梁、后次梁;先梁底、后梁侧;先公共部位、后户型部位;

支撑立杆必须垂直,支撑受力;梁底长度小于3米整体安装,大于3米分段进行安装,梁底、梁侧两端至少满足两颗销钉,销钉尽量不要打向死角;


(2)楼面板安装:楼面C槽安装→龙骨安装→楼面板安装;

楼面模板在安装时必须清理干净模板水泥浆,防止楼板尺寸娈大,全部安装完成后再涂刷脱模剂;单块板长边销钉不少于4个,短边不少于2个;


(3)模板二次质量调校:在楼面模板全部安装完成后进行质量精调,依次顺序:先标高复核误差2mm内;垂直度(0、3)mm;平整度和斜跨(0、3)mm;顶板极差(0、5)mm。特别注意在混凝土浇筑过程中必须进行复测。







6    窗台加固


(1)窗台加固及排气:利用下一层已施工的飘板支撑加固,窗台采用封闭式模板体系,模板必须设置透气孔,并设置背楞及对拉螺杆;


(2)窗下墙加固:窗下墙必须设置背楞,与大面墙体拉通设置。







7    水电精确定位

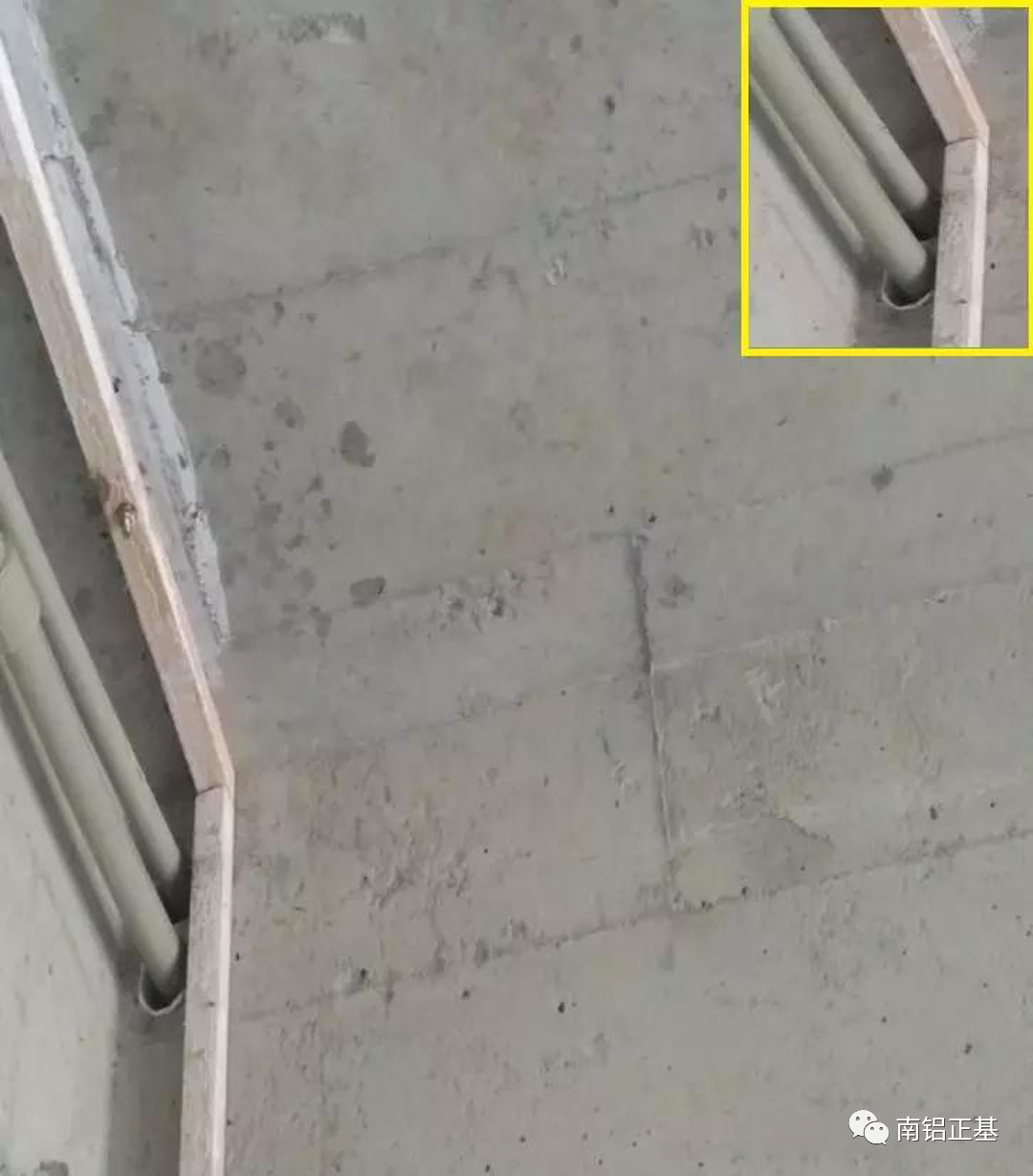

砼墙内水电精确定位:剪力墙、楼板内的线盒精准;结构内预埋的PVC线管在模板上的开孔、给水管穿梁孔都必须做精确定位。







8    各类洞口的预留

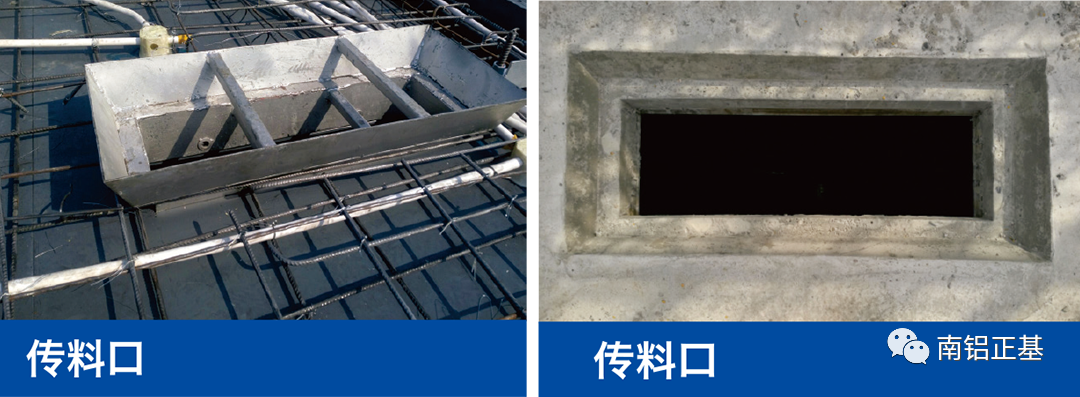

切记需要对传料口、放线口、烟道口、布料机洞口、泵管、临时水电口、消防箱洞口等进行预留。

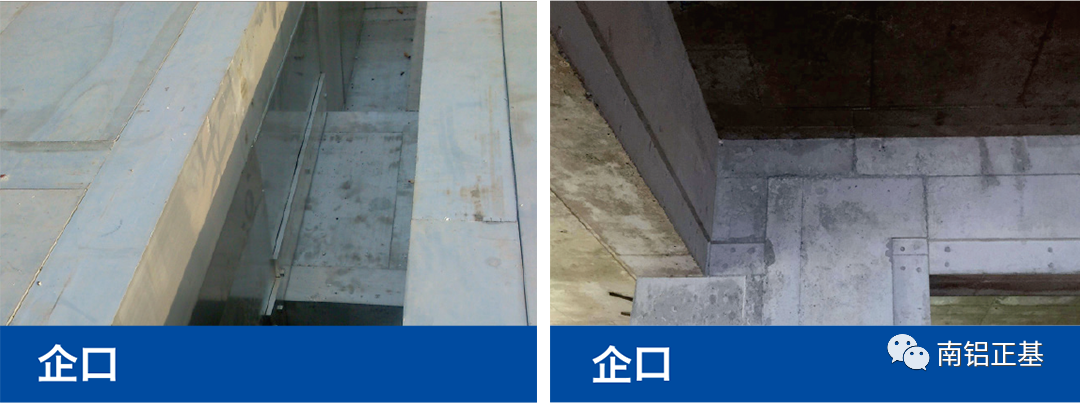

9    各类企口的预留


(1)填充墙体与现浇部位衔接须压槽;


(2)门洞、窗洞结构尺寸和压槽核对;


(3)栏杆杯口尺寸精准。






\ | /

施工现场,安全第一!

点击关注订阅,可阅读更详细铝模安装指南
